卫生间装修最重要的事情是什么?当然是防水了!卫生间防水施工直接决定着卫生间的使用寿命、使用性能、功能以及便利程度。如果防水工作没做好,后期就会非常麻烦,因此我们在进行卫生间防水施工时一定要严格把关,为自己的完美小家保驾护航。

卫生间的防水施工属于隐蔽工程,如果前期没有把控好质量,后期漏水需要返工的地方就会很多。那么卫生间防水施工怎么做呢?

下面小编就来讲讲卫生间防水的施工工艺流程:

1、卫生间防水施工工艺及注意事项之施工工艺流程

施工准备→基层处理→确定防水高度→防水涂抹→蓄水、淋水试验

2、卫生间防水施工工艺及注意事项之施工要点步骤

1)卫生间防水施工工艺及注意事项之施工准备

施工前做好现场技术交底,明确施工要求,安排施工材料机具进场并带有相关合格证。基层含水率≤9%,水管试压合格,管口做好防护。

2)卫生间防水施工工艺及注意事项之基层处理

基层处理主要包括细部节点加强处理、大面节点部位的处理、基层清理。

①细部节点处理主要针对排水口、管根、阴阳角、地面凹凸不平的地方进行剃槽填补处理;

②将各管口底部周围进行剃槽处理;

③剃槽后及时清理水泥碎渣及尘土,然后在槽内填置止水条,最后用堵漏王抹平,同时用蘸水的刷子将其表面处理光滑。

所有细部处理结束后,进入基层处理阶段,用铲刀将粘在找平层上的灰渣除掉,表面必须平整,凹陷处用堵漏王进行抹平。然后用扫帚全面清扫墙面、地面、细部等各个部位。

3)卫生间防水施工工艺及注意事项之确定防水高度

在设定好的防水高度位置进行弹线,卫生间内非淋浴墙面防水高度为300mm;对于墙面会经常接触水的卫生间,防水高度应加高至1800mm;墙上有穿墙管部位要高出管口部位200mm。

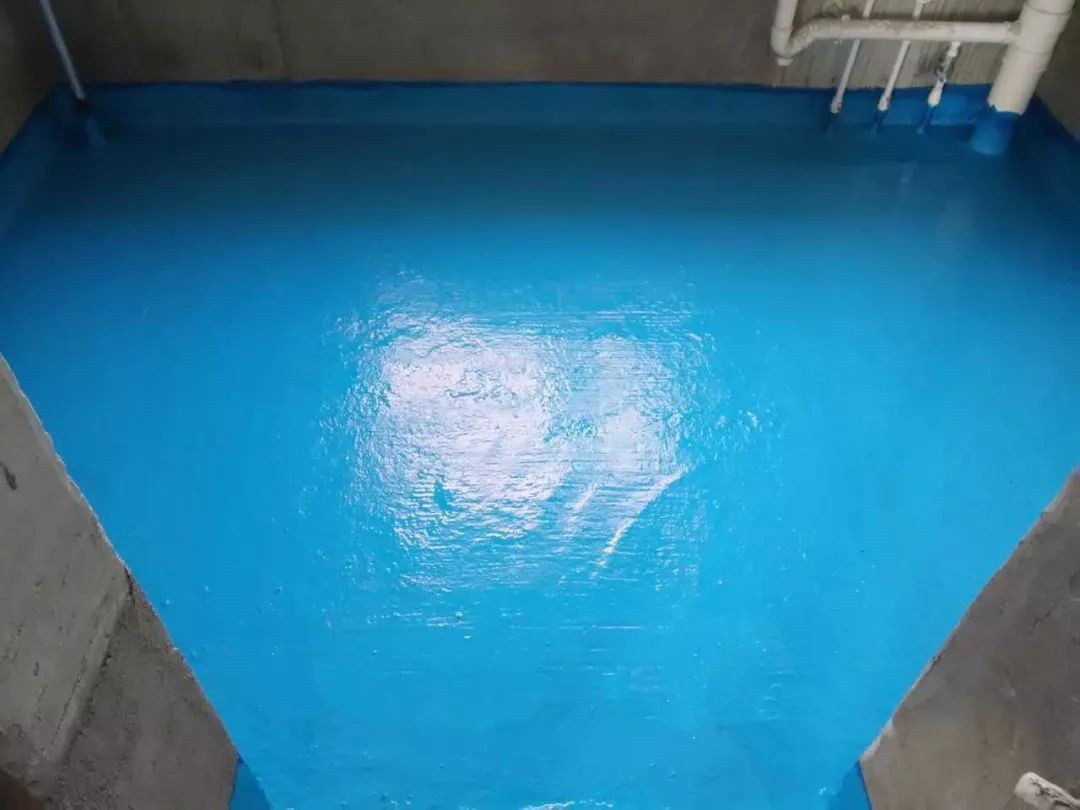

4)卫生间防水施工工艺及注意事项之防水涂膜

施工前基层进行适当的洒水湿润,防止干燥开裂。首先对排水口、管根处、阴阳角处用搅拌好的JS复合防水涂料均匀地涂刷一遍,涂刷宽度为300mm为宜;并立即铺设网格布进行增强处理,用漆刷将网格布按压平整与下层涂料贴合紧密,搭接宽度为100mm;附加层防水施工结束后至少进行三遍防水涂抹,直至设计厚度。

第一遍涂抹要薄涂,厚度为0.2-0.4mm;间隔4-8小时后进行第二遍涂抹。第二第三遍涂抹厚度0.4-0.5mm;为保证墙面后续益于贴砖,应在第三遍涂抹结束后在墙面撒上细沙处理;防水层施工完成48小时后,蓄水试验24h以上和连续淋水2小时,未出现渗水漏水为合格,然后做隐蔽工程检查验收,交下道工序施工。

【返回列表】

上一篇:装修时没有时间监工怎么办?把握好这八个关键点就没问题
下一篇:卫生间防水施工应该注意些什么呢

关于双虹 防水卷材 防水涂料 砂浆涂料 防腐涂料 施工工艺 经典案例 服务支持 联系我们
客服电话: 138 2847 5186
-->

中空玻璃微珠保温隔热材料-桥面防水涂料-反辐射隔热涂料-广东双虹防水保温工程有限公司

公司地址:广州市天河区科学大道与神舟路交汇绿地中央广场A3栋2303室

{粤ICP备2021145953号}
